In nur 2 Monaten Bauzeit (Rohbau & Verblendung) werden wir den Stall richtfertig erstellen.
Abmessung des Gebäudes 24,00 m / 55,00 m

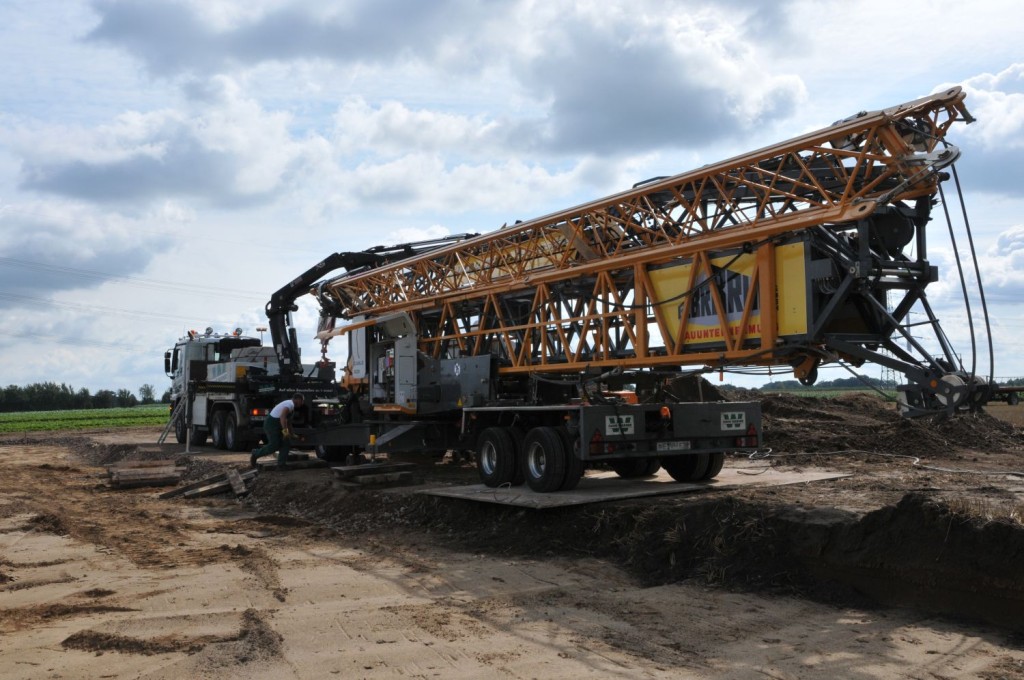

08.-10.08.2011 - Ausschachtung & Kranaufbau
11.-12.08.2011 - Randschalung & Sauberkeitsschicht
15.-17.08.2011 - Bewehrung der Sohle inkl. Betoneinbau
18.-19.08.2011 - Untere Wände stellen
22.-23.08.2011 - Untere Wände betonieren
24.-25.08.2011 - Anfüllen und Planum obere Sohle

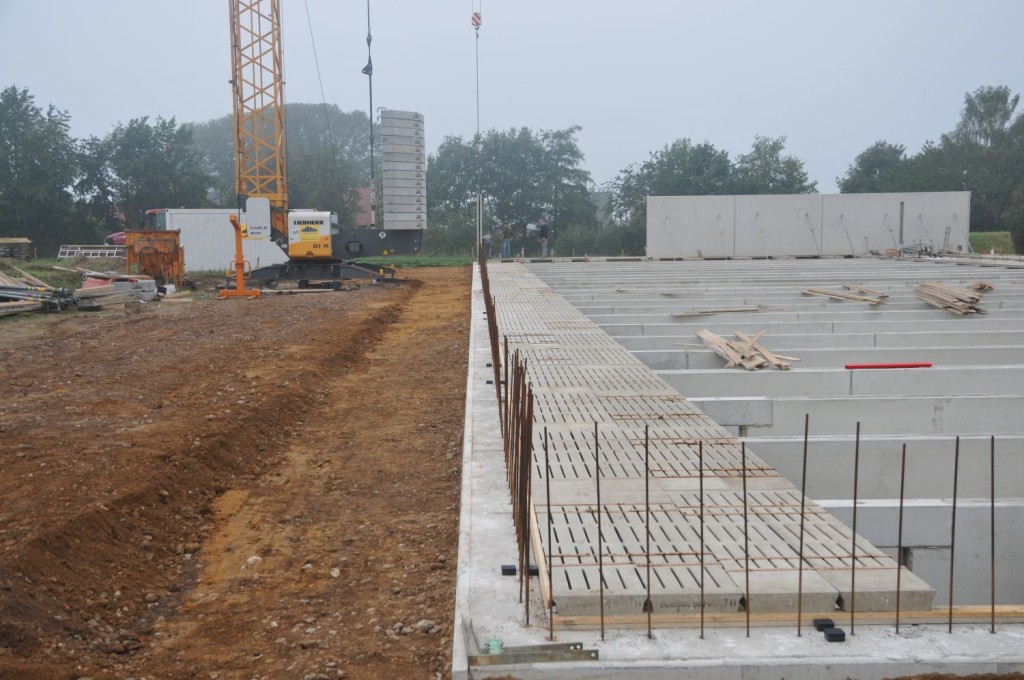

26.-31.08.2011 - Randschalung und Bewehrung obere Sohle
01.-02.09.2011 - Beton obere Sohle und abschalen Wände 1. Teil
05.-07.09.2011 - Wände KG 1. Teil inkl. Betoneinbau
08.-12.09.2011 - Wände KG 2. Teil inkl. Betoneinbau
13.-14.09.2011 - Anfüllen KG
15.-16.09.2011 - Wände EG stellen
19.-21.09.2011 - Abschalen der Wände und Betoneinbau
22.-23.092011 - Ausschalen und Spaltenböden verlegen
26.09.-11.10.2011 - Verblendung
Das landwirtschaftliche Gebäude ist richtfertig und termingerecht erstellt
